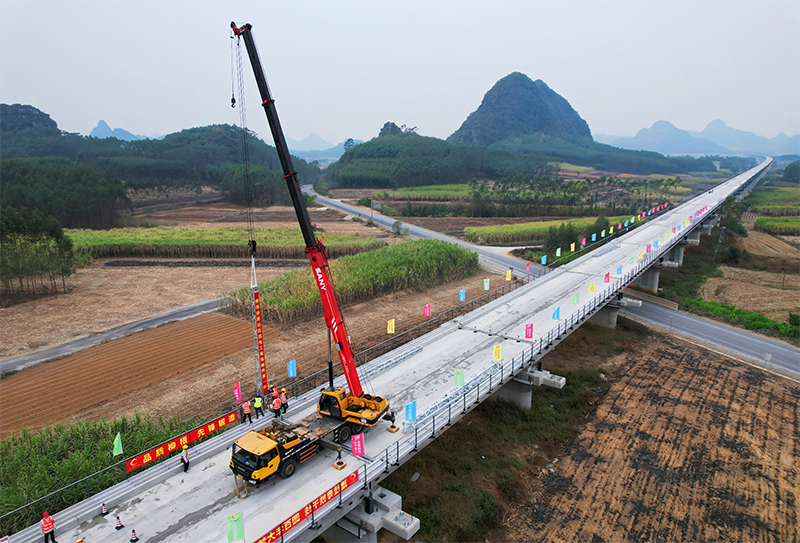

2024年12月27日,隨著首根結構式橋鋼柱精準吊裝到指定位置,由廣西交通投資集團投資建設的柳梧鐵路接觸網“第一桿”成功組立,該項目站后“四電”工程全面啟動。
接觸網是沿著鐵路上空架設向列車供電的輸電線路,其最高工作電壓達27.5千伏。柳梧鐵路全線共計需架設接觸網支柱13747根,接觸線656.196條公里。
此次組立的橋鋼柱位于柳梧鐵路穿山站和象州站區間,為確保接觸網“第一桿”順利組立,項目建設團隊對支柱吊裝方案進行了充分論證,嚴把支柱進場報驗核查關,科學規劃運輸路線,精心選定吊裝方式和位置,強化安全質量三級交底培訓,嚴格落實作業流程和工藝標準,高質量完成了接觸網“第一桿”組立任務。后續,項目建設團隊將結合“第一桿”組立經驗及項目工期安排,同步進行全線接觸網支柱組立;對接觸網腕臂裝置、定位裝置、整體吊弦、拉線等進行工廠化預配,配置恒張力架線車、鐵路精密擰緊系統、背負式電連接壓接設備等智能化工具,全面提高施工質量和效率;同時積極協調地方規劃和電力部門,制定合理的送電方案,確保完成接觸網施工后順利送電。
截至目前,柳梧鐵路項目開累完成工程投資196.69億元,占批復概算投資的58.07%,隧道工程開累完成80.20%,橋梁工程完成88.41%,路基工程累計完成76.50%,6座新建站房均已開始樁基施工。
